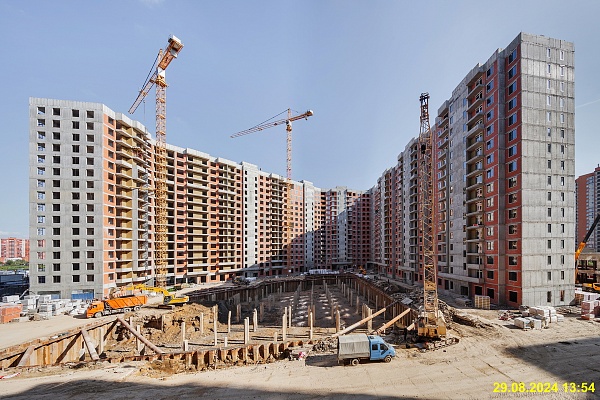

Ход строительства

29 августа

Готовность работ

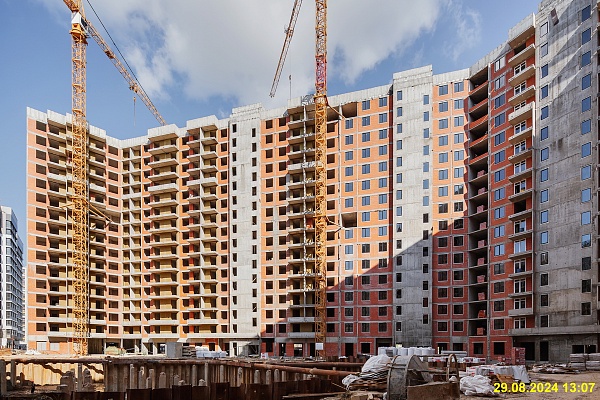

устройство наружных стен, 2-6 секция, 1 этаж
90%
устройство внутренних стен и перегородок, 2 секция, 1 этаж
80%
устройство внутренних стен и перегородок, 3 секция, 1 этаж
90%

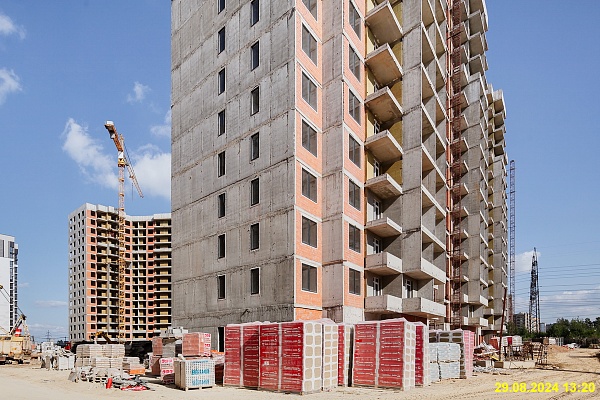

устройство жилых балконов, 1-2 секция, 13-16 этаж
100%
устройство окон ПВХ, 7 секция, 2-16 этаж
90%
устройство окон ПВХ, 8 секция, 5-16 этаж
90%
устройство стяжки в квартирах и МОП, 5 секция, 2 и 9-10 этаж
80%
устройство стяжки в квартирах и МОП, 6 секция, 2-3 и 5-7 этаж
90%
устройство кровли, 1-3 секция
60%
устройство кровли, 4 секция
70%
устройство металлоконструкции, 1-2 секция
70%

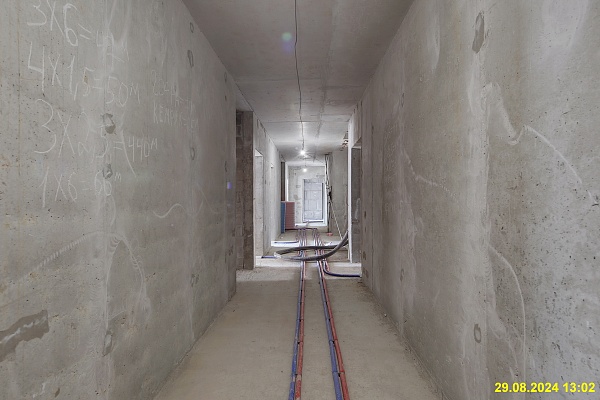

устройство электрики, 2 секция
40%
устройство электрики, 3 секция
50%
устройство электрики, 7 секция
20%

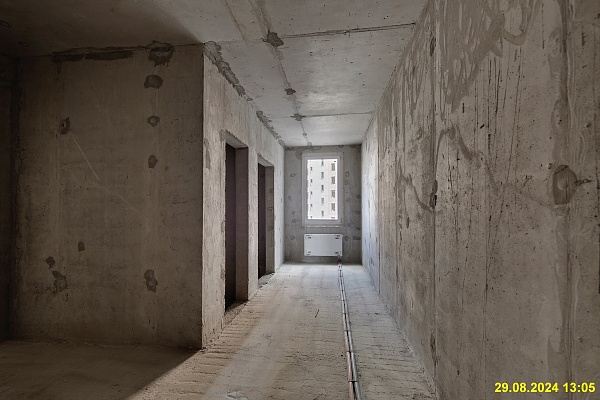

монтаж радиаторов отопления, 1 секция
85%
монтаж радиаторов отопления, 2 секция
40%
