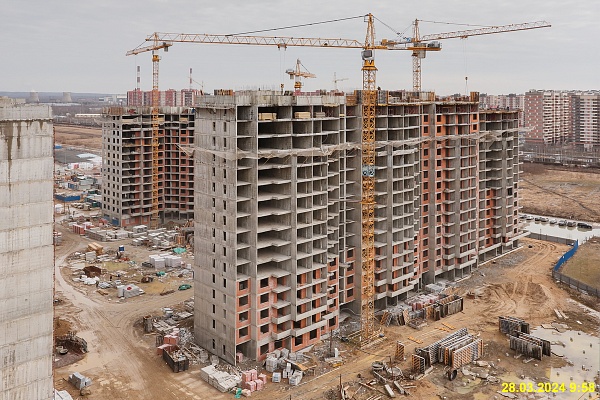

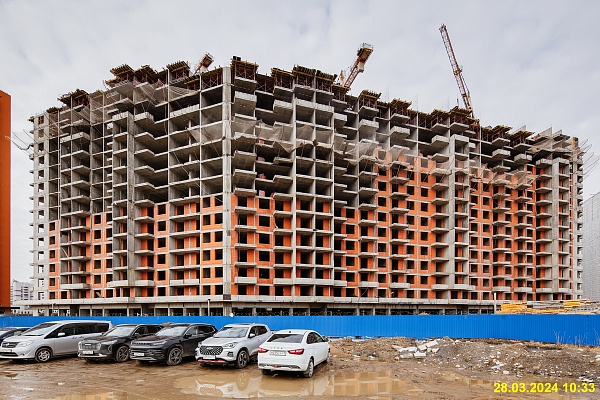

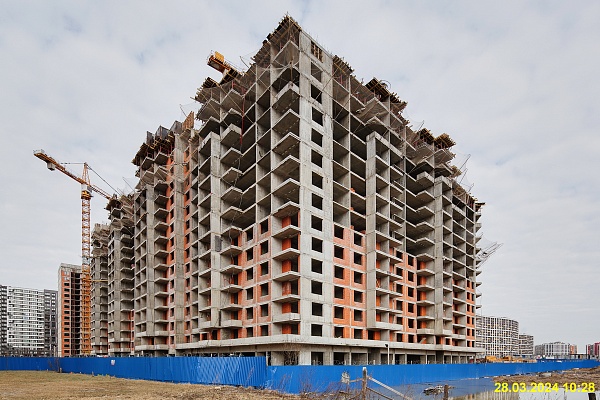

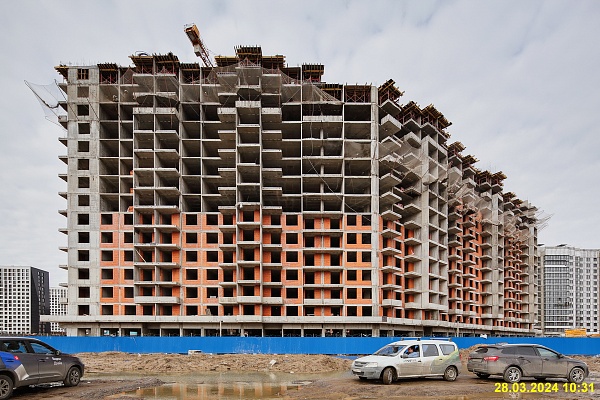

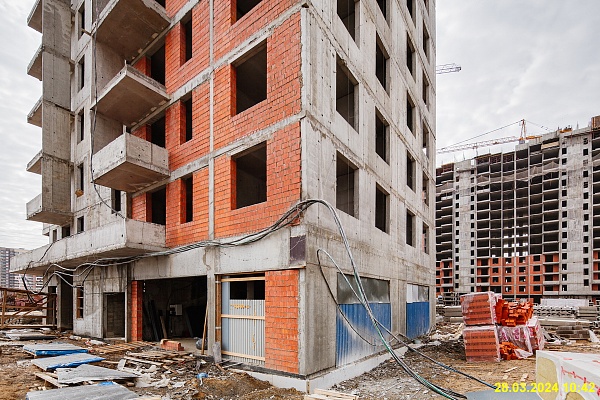

Ход строительства

28 марта

Готовность работ
устройство каркаса стен, перекрытие, 1 секция, 15 этаж
10%
устройство каркаса стен, перекрытие, 2 секция, 14 этаж
60%
устройство каркаса стен, перекрытие, 3 секция, 14 этаж
100%
устройство каркаса стен, перекрытие, 4 секция, 15 этаж
20%
устройство каркаса стен, перекрытие, 5 секция, 15 этаж
100%
устройство каркаса стен, перекрытие, 6-7 секция, 16 этаж
100%
устройство каркаса стен, перекрытие, 8 секция, технический этаж
50%
устройство наружных стен, 1 секция, 11 этаж
90%
устройство наружных стен, 6 секция, 13-14 этаж
90%
устройство внутренних стен и перегородок, 1 секция, 10 этаж
90%
устройство внутренних стен и перегородок, 2 секция, 10-11 этаж
75%
устройство внутренних стен и перегородок, 5 секция, 6-7 этаж
90%
