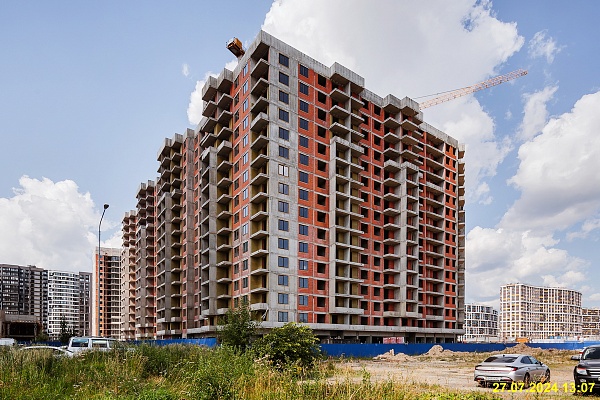

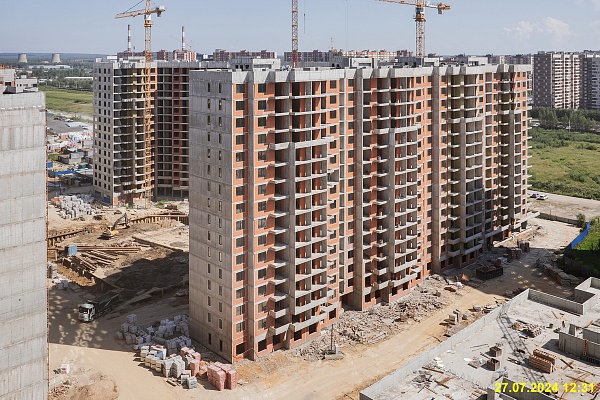

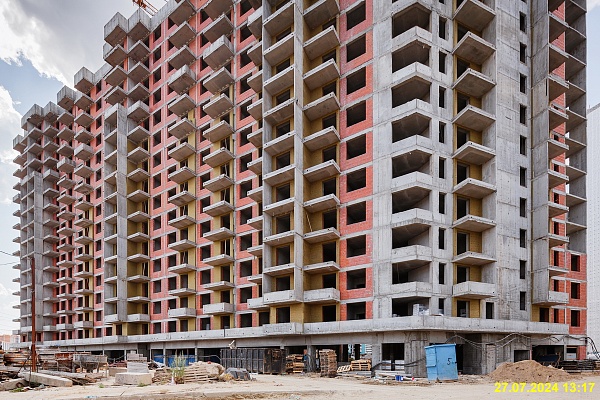

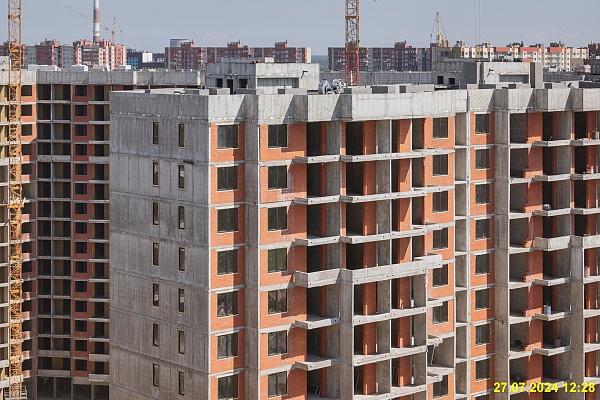

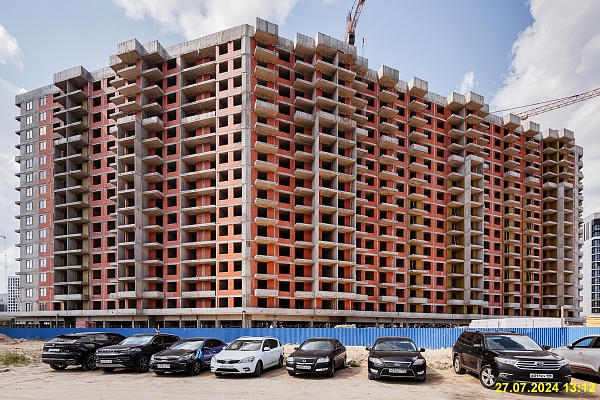

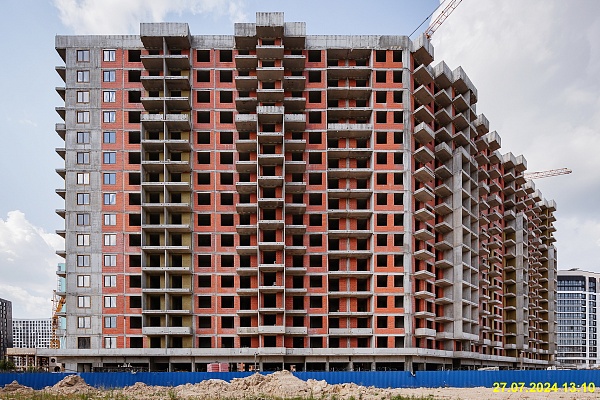

Ход строительства

27 июля

Готовность работ
устройство наружных стен, 7 и 8 секция, 16 этаж
90%
устройство внутренних стен и перегородок, 7 секция, 1-2 этаж
90%
устройство внутренних стен и перегородок, 8 секция, 1 этаж
90%
устройство окон ПВХ, 5 секция, 16 этаж
70%
устройство окон ПВХ, 6 секция, 12-16 этаж
70%
устройство окон ПВХ, 7 и 8 секция, 2-4 этаж
40%
устройство окон ПВХ, 7 секция, 10-11 этаж
60%
устройство окон ПВХ, 8 секция, 9-11 этаж
60%
штукатурка наружных стен, 7 секция, 2-3 этаж
90%
устройство кровли, 2 секция
15%
устройство кровли, 3 секция
20%
устройство кровли, 4-6 секция
50%
устройство кровли, 7-8 секция
80%
устройство электрики, 1 и 4 секция
10%
устройство электрики, 5 секция
50%
монтаж радиаторов отопления, 5 секция
20%
монтаж радиаторов отопления, 6 секция
50%
