Ход строительства
Ход строительства ЖК «Фотограф». Онлайн-трансляция Корпус 3



30 декабря 2024 / Корпус 3
14 фото


15 декабря 2024 / Корпус 3
13 фото


29 ноября 2024 / Корпус 3
13 фото


15 ноября 2024 / Корпус 3
10 фото


31 октября 2024 / Корпус 3
13 фото


16 октября 2024 / Корпус 3
12 фото


30 сентября 2024 / Корпус 3
14 фото


15 сентября 2024 / Корпус 3
12 фото


29 августа 2024 / Корпус 3
14 фото


14 августа 2024 / Корпус 3
12 фото


27 июля 2024 / Корпус 3
13 фото


15 июля 2024 / Корпус 3
9 фото


28 июня 2024 / Корпус 3
12 фото


14 июня 2024 / Корпус 3
9 фото


29 мая 2024 / Корпус 3
11 фото


14 мая 2024 / Корпус 3
11 фото


27 апреля 2024 / Корпус 3
13 фото


15 апреля 2024 / Корпус 3
13 фото


28 марта 2024 / Корпус 3
12 фото


13 марта 2024 / Корпус 3
14 фото16 октября

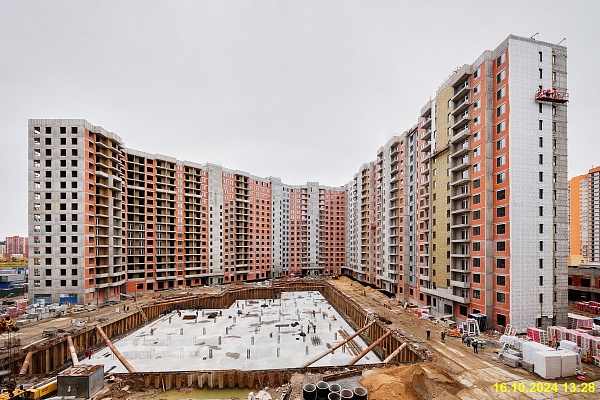

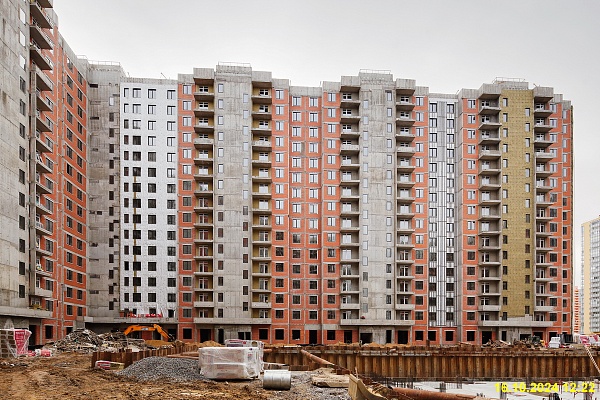

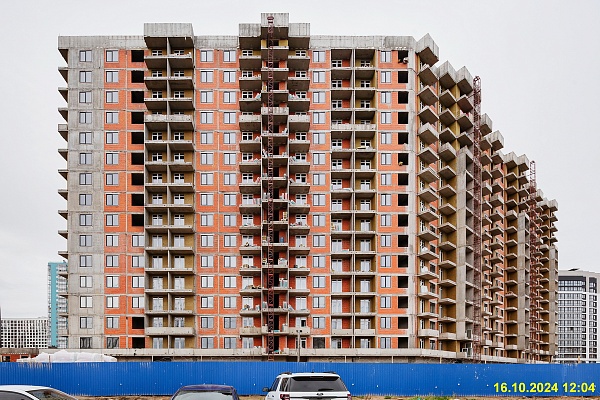

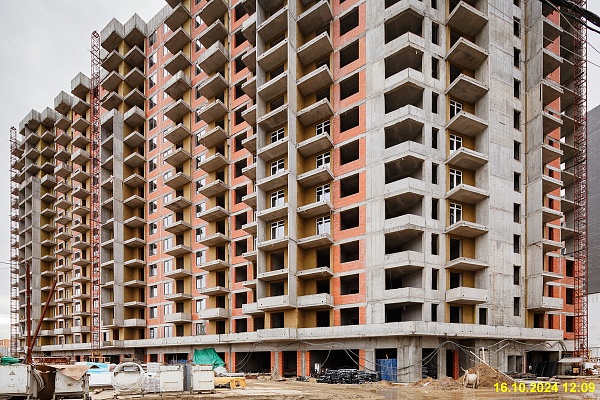

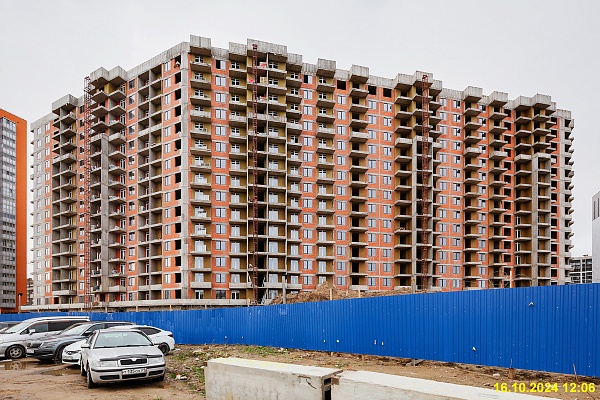

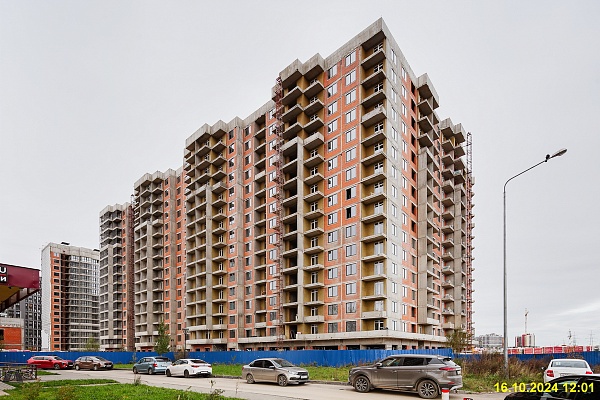

Готовность работ
устройство окон ПВХ, 1 секция, 7-12 этаж
20%
устройство стяжки в квартирах и МОП, 3 секция, 12-15 этаж
90%
устройство стяжки в квартирах и МОП, 7 секция, 2-5 этаж
50%
устройство электрики, 6 секция
55%
устройство электрики, 8 секция
60%
устройство вентилируемого фасада, 3, 5 и 6 секция
10%
устройство вентилируемого фасада, 8 секция
15%
монтаж ограждения лестничной клетки, 7 секция
50%
монтаж лифтов, 7 секция
10%
монтаж лифтов, 8 секция
30%
монтаж радиаторов отопления, 8 секция
80%






ЖК «Фотограф», 16 октября
