Ход строительства

14 августа

Готовность работ

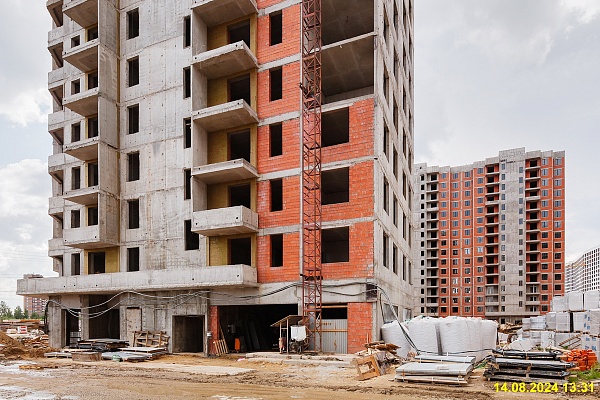

устройство наружных стен, 3-6 секция, 1 этаж
50%
устройство внутренних стен и перегородок, 5-6 секция, 1 этаж
50%

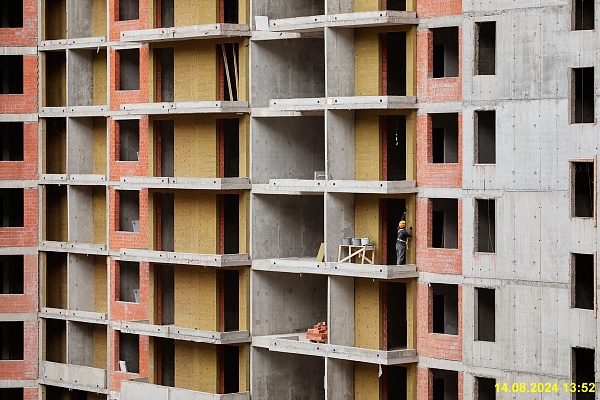

устройство окон ПВХ, 4 секция, 2-16 этаж
60%
устройство окон ПВХ, 7 секция, 2-9 этаж
60%
устройство окон ПВХ, 8 секция, 2-4 этаж
90%
устройство окон ПВХ, 8 секция, 5-8 этаж
60%

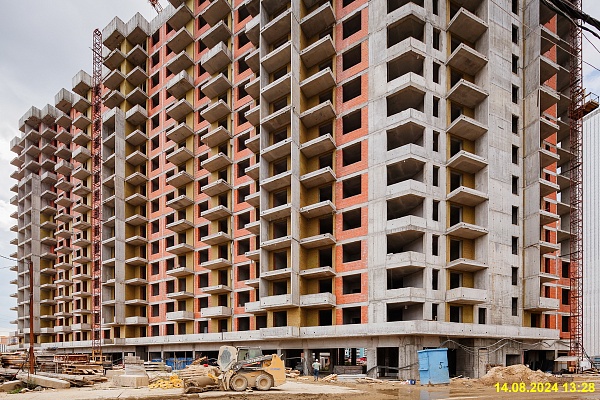

штукатурка наружных стен, 7 секция, 4-5 этаж
90%

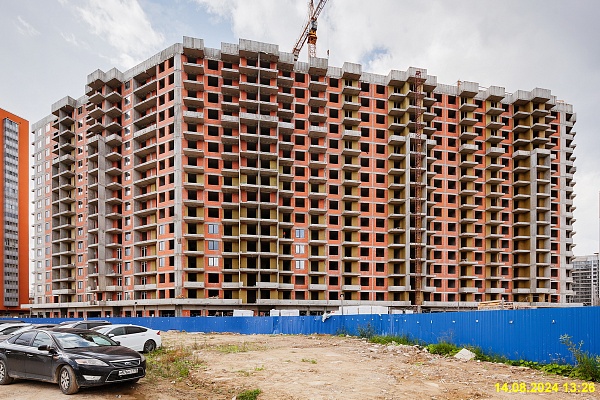

устройство кровли, 1-3 секция
30%
устройство кровли, 4 секция
50%
устройство кровли, 5-8 секция
90%

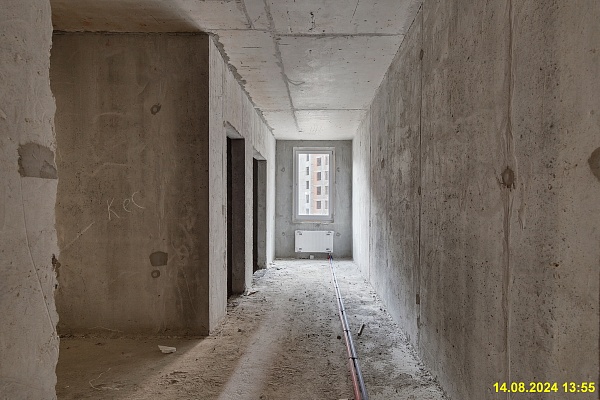

устройство электрики, 1 и 4 секция
50%
монтаж радиаторов отопления, 1 и 3 секция
20%
монтаж радиаторов отопления, 4 секция
50%
монтаж радиаторов отопления, 5 и 6 секция
90%
